Το έργο υλοποιήθηκε απολογιστικά και με αυτεπιστασία από την Εφορεία Αρχαιοτήτων Αιτωλοακαρνανίας και Λευκάδας μέσω του Ε.Π. Αγροτικής Ανάπτυξης (ΠΑΑ) 2014-2020, με εγκεκριμένο προϋπολογισμό 600.000,00 €. Άρχισε στις 29/4/2021 και ολοκληρώθηκε στις 30/4/24. Αφορούσε στη συντήρηση και αποκατάσταση σημαντικού τμήματος των μεσαιωνικών οχυρώσεων του Κάστρου Ναυπάκτου, ενός από τα καλύτερα σωζόμενα μεσαιωνικά κάστρα του ελλαδικού χώρου.

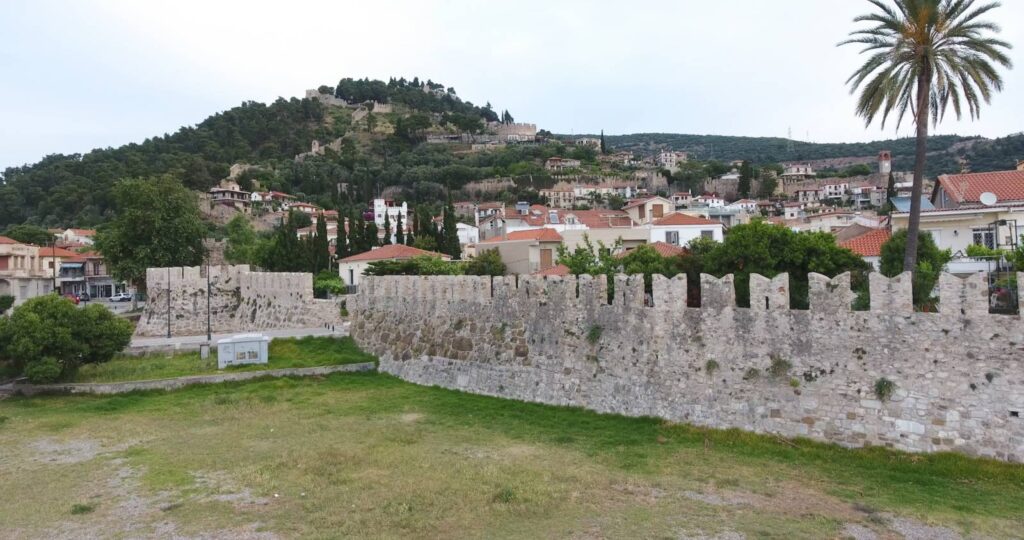

Πιο συγκεκριμένα, αφορούσε στη συντήρηση και αποκατάσταση τμημάτων των οχυρώσεων του πέμπτου διαζώματος της Ναυπάκτου (Κάτω Πόλη και Λιμένας), που περιελάμβαναν τμήμα του δυτικού σκέλους των οχυρώσεων από το ύψος της ντάπιας Μπότσαρη, τη Δυτική Πύλη, τον δυτικό κολουροκωνικό προμαχώνα και την εσωτερική παρειά του δυτικού λιμενοβραχίονα, καθώς και τον ανατολικό λιμενοβραχίονα και τις ανατολικές οχυρώσεις μέχρι τον ανατολικό κολουροκωνικό προμαχώνα (Ωραία Ντάπια). Στο πλαίσιο αυτό έγιναν καθαρισμοί από τη βλάστηση, αποκαταστάθηκαν κατεστραμμένα τμήματα των τειχών και συμπληρώθηκαν οι επάλξεις της ενετικής περιόδου, σύμφωνα με την εγκεκριμένη μελέτη και τα στοιχεία τεκμηρίωσης από επιτόπιες παρατηρήσεις και ιστορικές απεικονίσεις.

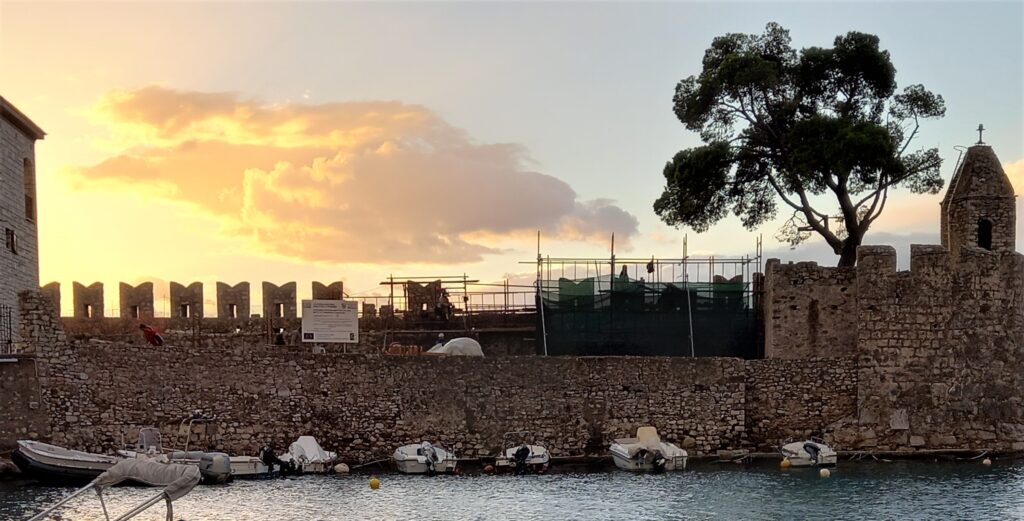

Οι εργασίες πεδίου περιελάμβαναν την πλήρη αποκατάσταση α) του ανατολικού επιθαλάσσιου τείχους από τον ανατολικό προμαχώνα (φάρος) έως την οδό Μπότσαρη, β) την πλήρη αποκατάσταση του τείχους και της ημικυκλικής ντάπιας (προμαχώνα) στο δυτικό τμήμα του επιθαλάσσιου τείχους μεταξύ των οδών Παπαχαραλάμπους και Αθ. Νόβα (Μεσολογγίου). Συγκεκριμένα έγιναν: εκτεταμένοι καθαρισμοί από την βλάστηση επί των τειχών, στον περίδρομο και τον περιβάλλοντα χώρο του ανατολικού επιθαλάσσιου τείχους, αφαίρεση σαθρών κονιαμάτων. Έγινε ανακατασκευή του ανατολικού επιθαλάσσιου τείχους, συντήρηση, στερέωση και το αρμολόγημα της εσωτερικής παρειάς του στηθαίου και του περιδρόμου, ενώ προκειμένου να ολοκληρωθούν οι αναστηλωτικές εργασίες απομακρύνθηκαν οι νεότερες προσθήκες όμορων ιδιοκτησιών που εφάπτονταν του τείχους (κιγκλιδώματα, εξώστες, σκυροδετήσεις, νεότερες τοιχοποιίες) και εφαρμόστηκε υδροβολή. Στη συνέχεια πραγματοποιήθηκε εκτεταμένη συμπλήρωση του τείχους, του στηθαίου και των επάλξεων έως την πλήρη αποκατάστασή τους.

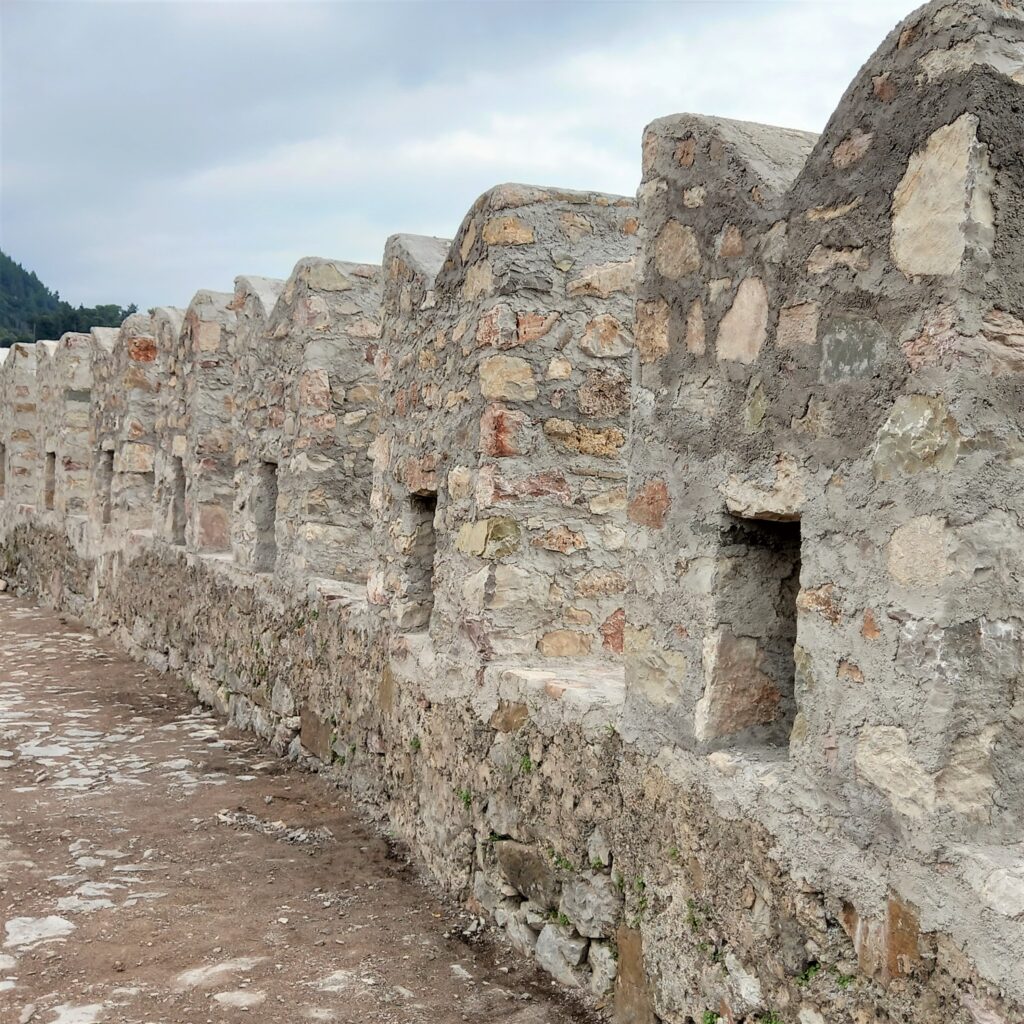

Στο Δυτικό Τείχος πραγματοποιήθηκαν καθαρισμοί, αρμολογήματα του περιδρόμου και του τοιχίου εσωτερικά, αποχωμάτωση της κανονιοθυρίδας, ανασκαφή και πλήρης αποκάλυψη του εσωτερικού του ημικυκλικού ενετικού προμαχώνα, πλήρης αναστήλωση των επάλξεων, αποκατάσταση της πλατείας του προμαχώνα, εξωτερική αποχωμάτωση και αποκάλυψη της πυλίδας εισόδου στον προμαχώνα και του αρχικού επιπέδου έδρασής του, αρμολόγηση του κάθετου τείχους έως την οδό Μεσολογγίου. Πραγματοποιήθηκαν εργασίες συντήρησης λίθινων στοιχείων, κεραμικής και μικροευρημάτων από το κάστρο της Ναυπάκτου στο εργαστήριο συντήρησης και τοποθετήθηκαν ενημερωτικές πινακίδες και έντυπα προβολής και ενημέρωσης.
